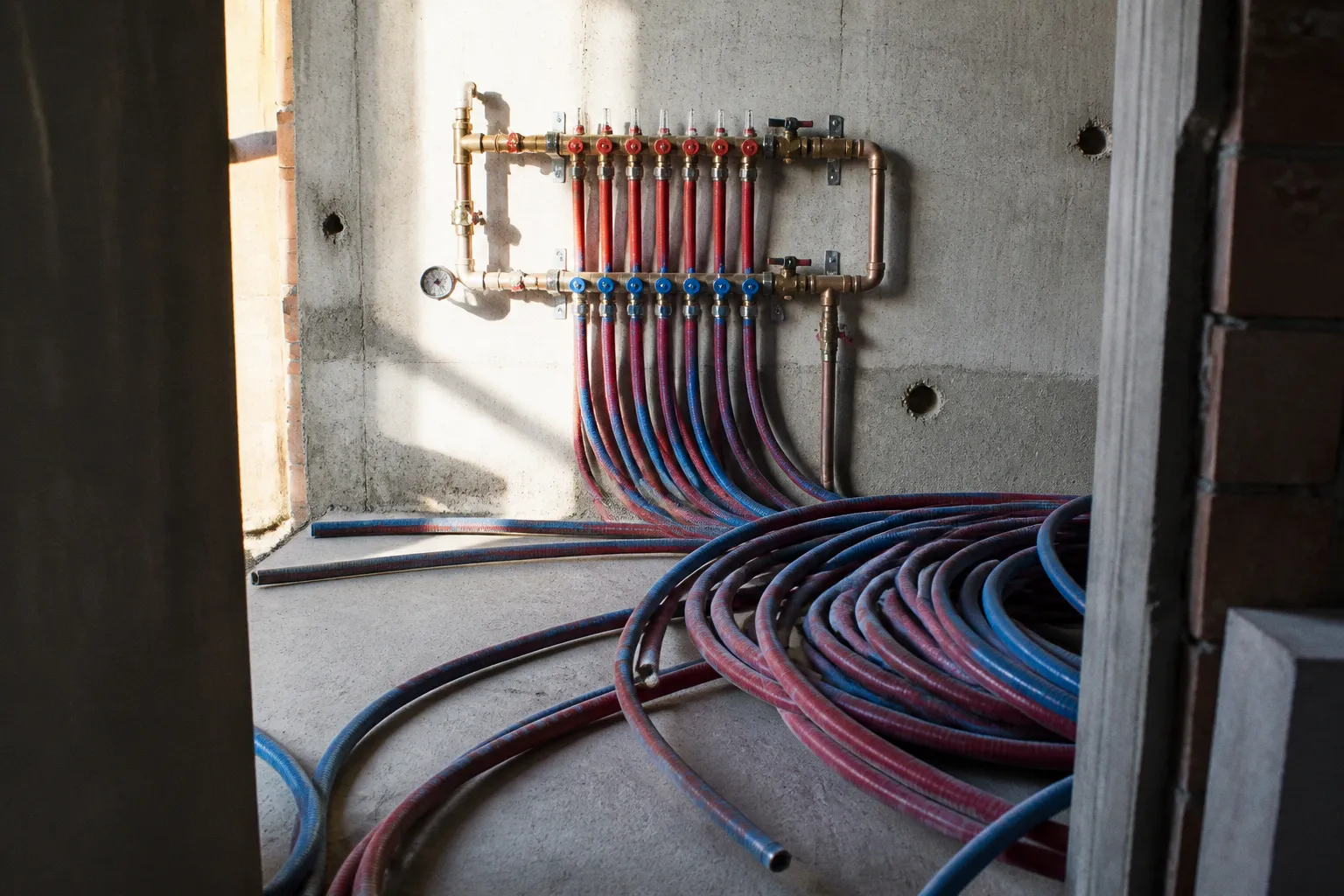

Монтаж системы отопления: чеклист подготовки дома

Падение давления на 0,02 МПа за пять минут — это уже повод остановить отделочные работы и искать неисправность, а не надеяться, что «где-нибудь потом подтянем».

Монтаж системы отопления: чеклист подготовки дома

Именно такой предел указан для гидростатического испытания внутренних систем отопления: контур выдерживают под пробным давлением пять минут, и за это время манометр не должен показать падение более чем на 0,02 МПа, то есть 0,2 кгс/см².

При этом монтаж системы отопления в частном доме часто начинают слишком рано: трубы уже уложены, коллекторы подключены, а окна еще не установлены, кровля не закрыта и в помещениях держится минусовая температура. Получается дорогая инженерная конструкция, которую приходится испытывать в неподходящих условиях, переделывать после отделочников или спасать от замерзания. Производители оборудования в рекламных буклетах обычно обходят эту часть процесса стороной: продавать котел проще, чем объяснять заказчику, почему его нельзя подключать к недостроенному тепловому контуру.

Ниже — практический чеклист подготовки дома, порядок испытаний и ограничения по давлению, которые нужно соблюсти до того, как трубы окажутся под стяжкой, штукатуркой или декоративными панелями.

Сначала закрывают тепловой контур здания

До начала монтажа отопления дом должен быть защищен от осадков и сквозного промерзания. Для этого завершают тепловой контур: устанавливают окна и закрывают кровлю. Это не формальность строительного календаря, а условие, от которого зависит безопасность труб, соединений, теплоизоляции и самой процедуры опрессовки.

Если в здании нет окон, температура внутри быстро приближается к уличной. Вода в трубах и коллекторах может замерзнуть, а расширение льда способно повредить элементы системы, даже если внешне они выглядят достаточно прочными. Особенно уязвимы участки с запорной арматурой, теплообменники, насосные группы и узкие каналы оборудования.

Гидравлические испытания водяной системы допускаются только при плюсовой температуре в помещениях. Поэтому монтаж отопления в частном доме зимой возможен не в любом состоянии объекта. Если дом не отапливается и внутри отрицательная температура, заливать систему водой ради красивого отчета о выполненных работах — экономически сомнительное решение. Потенциальная экономия на сроках легко превращается в расходы на замену поврежденных компонентов и повторную укладку труб.

Перед тем как завозить оборудование и начинать разводку, проверьте следующие условия:

  • окна установлены, проемы закрыты и в помещениях нет постоянного продувания;
  • кровля завершена, вода не попадает на перекрытия, стены и места прокладки инженерных коммуникаций;
  • стены и перекрытия имеют достаточную готовность для сверления, крепления коллекторных шкафов и проходок;
  • определены места установки котла, расширительного сосуда, насосных групп, коллекторов и узлов безопасности;
  • предусмотрены проходы труб через стены и перекрытия, чтобы не пришлось сверлить уже смонтированные конструкции;
  • в зоне будущей котельной есть основание, рассчитанное на массу оборудования и удобное для обслуживания;
  • доступ к трубам и соединениям сохраняется до завершения испытаний.

Последний пункт особенно неприятен для подрядчика, который привык закрывать все следы своей работы сразу после укладки труб. Но скрытая труба, которую никто не проверил под давлением, — это не законченный монтаж, а отложенный дефект.

Трубу можно спрятать быстро. Найти течь после заливки стяжки — уже отдельная статья расходов с демонтажем, сушкой и ремонтом.

Что нужно сделать перед установкой отопления

Подготовка к монтажу отопления начинается не с покупки радиаторов и не с выбора цвета труб. Сначала определяют схему, рабочие параметры и последовательность подключения. Иначе оборудование приобретают по отдельности, а затем выясняется, что котел, насос, радиаторная сеть и теплый пол рассчитаны на разные режимы.

Для частного дома нужно заранее зафиксировать:

1. Тип системы отопления.

Это может быть радиаторная разводка, водяной теплый пол или комбинированная система. У теплого пола и радиаторов разные температурные режимы, поэтому прямое подключение всех контуров без смесительного узла не является универсальным решением.

2. Расположение теплогенератора.

Для котла предусматривают место с доступом к обслуживаемым узлам, дымоходу или системе удаления продуктов сгорания, электропитанию и трубопроводам. Чем плотнее оборудование зажато в углу, тем дороже окажется обычная профилактика: мастеру придется разбирать соседние соединения, а заказчику — оплачивать не только работу, но и последствия тесноты.

3. Трассы трубопроводов.

Разводку планируют так, чтобы трубы не пересекали случайно выбранные места крепления мебели, сантехники и перегородок. Для скрытой прокладки особенно важны защитные гильзы, компенсация температурного расширения и отсутствие недоступных резьбовых соединений.

4. Коллекторные узлы.

Коллекторный шкаф должен оставаться доступным после отделки. Если дверца открывается только при снятом плинтусе или шкафу, это не инженерное решение, а хорошо замаскированная будущая проблема.

5. Точки слива и заполнения.

Система должна иметь возможность заполнения, удаления воздуха и слива теплоносителя. Отсутствие удобного сливного крана сначала экономит немного комплектующих, а затем увеличивает трудозатраты при первом ремонте или консервации дома.

6. Группу безопасности и расширительный сосуд.

Эти элементы нельзя рассматривать как необязательные добавки к котлу. Они участвуют в защите системы от избыточного давления и должны быть установлены в соответствии со схемой оборудования.

7. Электропитание и автоматику.

Насосы, котел, сервоприводы коллекторов и элементы управления требуют заранее предусмотренных линий питания. Подключать инженерное оборудование через случайный удлинитель, проложенный поверх отделки, — это не оптимизация бюджета, а перенос расходов на следующий этап.

Здесь полезно отделить проектные параметры от торговых обещаний. Нормативные документы регламентируют технические требования к системам, но не назначают конкретные торговые марки котлов, труб или радиаторов. Поэтому надпись на упаковке сама по себе не подтверждает совместимость оборудования и не заменяет расчет.

Этапы монтажа отопления в доме: правильная последовательность

Последовательность работ важнее, чем скорость, с которой подрядчик обещает закончить объект. В нормальном процессе монтаж выглядит примерно так:

1. Подготавливают помещения и основания.

Проверяют геометрию стен, высоты полов, места проходок и ниши под коллекторы. Если трассу теплого пола прокладывают до окончательной разметки перегородок, часть труб может оказаться под будущими стенами или дверными проемами.

2. Размечают трассы и точки оборудования.

На этом этапе фиксируют высоты радиаторов, расположение коллекторов, места установки термостатов и проходы через конструкции. Разметка должна соответствовать рабочей схеме, а не памяти монтажника.

3. Укладывают трубопроводы.

Трубы прокладывают с учетом защиты от механических повреждений и температурного расширения. Скрытые участки желательно выполнять цельными отрезками без лишних соединений. Каждый дополнительный фитинг увеличивает не только стоимость закупки, но и количество потенциальных мест утечки.

4. Устанавливают коллекторы, радиаторы и узлы подключения.

Приборы должны быть закреплены до испытаний, чтобы нагрузка на трубы и соединения соответствовала рабочей конфигурации. Временно заглушенный участок иногда создает ложное впечатление готовности, хотя после подключения оборудования схема меняется.

5. Подключают котельное оборудование с учетом его ограничений.

Котел, расширительный сосуд и предохранительные устройства нельзя оставлять без внимания во время опрессовки. Если давление испытания выше допустимого для подключенного оборудования, чувствительные элементы отключают от проверяемого контура или испытывают систему отдельными участками.

6. Заполняют систему и удаляют воздух.

Воздушные пробки искажают результаты испытания, мешают стабилизации давления и могут маскировать проблемы в отдельных ветках. Перед измерением систему приводят в состояние, при котором показания манометра можно интерпретировать, а не гадать по его поведению.

7. Проводят опрессовку.

Испытание выполняют до закрытия труб стяжкой, штукатуркой или декоративной отделкой. Если этот этап пропущен, ремонт возможного дефекта превращается из локальной операции в демонтаж части готового помещения.

8. Фиксируют результат актом.

В документе указывают проверяемый контур, испытательное давление, продолжительность выдержки и результат осмотра. Акт не делает плохой монтаж хорошим, но позволяет зафиксировать, что именно и в каком состоянии было принято до скрытия работ.

После успешной проверки трубы можно закрывать отделочными слоями, если не было изменений в схеме и дополнительных соединений. Любое вмешательство после испытания — перенос радиатора, добавление ветки, замена фитинга — требует повторной проверки измененного участка.

Опрессовка системы: вода против сжатого воздуха

Для водяных систем отопления основным методом считается гидравлическое испытание. Контур заполняют водой и создают пробное давление, после чего отслеживают его изменение и осматривают соединения, трубы и арматуру.

Сжатый воздух применяют в ситуациях, когда гидравлическая проверка невозможна или опасна, например при отрицательной температуре в помещениях либо при отсутствии доступа к воде. Но воздушная опрессовка требует более осторожного отношения: сжатый газ накапливает энергию, и разрыв соединения может иметь более резкие последствия, чем течь при испытании водой.

ПараметрГидравлическая опрессовкаПневматическая опрессовка
Рабочая средаВодаСжатый воздух
Основное применениеПроверка герметичности при плюсовой температуреСитуации, когда воду использовать нельзя
Риск при отрицательной температуреЗамерзание воды и повреждение труб или оборудованияНет риска замерзания испытательной среды
Поведение при дефектеОбычно проявляется течью или падением давленияВозможен более резкий выброс энергии
Требование к подготовкеНужны вода, удаление воздуха и защита от замерзанияНужны контроль давления и ограничение доступа к зоне испытаний
Момент проведенияДо скрытия труб в стяжке и отделкеТакже до закрытия труб, если метод допускается условиями объекта

Если дом готов к гидравлическому испытанию, вода предпочтительнее с точки зрения контроля: место течи можно обнаружить визуально, а падение давления оценить по манометру. Но это не означает, что пневматический метод можно выполнять без проектных ограничений и контроля специалиста. Воздух не является «быстрой заменой воде», которую можно бездумно выбрать ради экономии времени.

При подготовке к испытанию особое внимание уделяют температуре жидкости. Перед заливкой специализированных теплоносителей в практике используют жидкость температурой примерно 40–45 °С. Здесь принципиально не перепутать испытание с обычным рабочим режимом: задача опрессовки — проверить герметичность и устойчивость соединений, а не разогреть дом.

Как выбрать испытательное давление и не повредить котел

По требованиям СНиП 3.05.01-85 и СП 73.13330.2016 гидравлические испытания водяных систем отопления проводят при отключенных теплогенераторах и расширительных сосудах. Пробное давление принимают равным 1,5 рабочего давления, но оно должно быть не ниже 0,2 МПа, или 2 кгс/см², в нижней точке системы.

Одновременно в нормативной базе встречаются требования к минимальному испытательному давлению водяных систем отопления на уровне 0,6 МПа, или 6 бар. На практике это нельзя превращать в универсальную команду для любого частного дома: конкретное значение зависит от типа системы, оборудования, ее рабочего давления и технической документации. Нормативные требования нужно сопоставлять со схемой и паспортами установленных компонентов, а не выбирать самое крупное число из найденных таблиц.

Для полностью смонтированного контура частного дома с подключенной котельной часто используют давление около 2,0–2,5 атм, поскольку рабочее давление такой системы обычно не превышает 2 атмосфер. Это практический диапазон, а не отмена требования учитывать параметры конкретного оборудования.

Ключевая ошибка возникает, когда монтажник подключает котел, расширительный сосуд и предохранительный клапан, а затем подает в систему испытательное давление, рассчитанное для трубопровода без учета ограничений котельной. Если давление превысит предел срабатывания клапана, обычно около 3 бар, клапан начнет сбрасывать воду. Если же защиту временно отключили, а давление подняли выше допустимого для котла или другого узла, риск уже не ограничивается мокрым полом в котельной.

Перед опрессовкой нужно определить:

  • рабочее давление системы по проекту и документации оборудования;
  • пробное давление для конкретного проверяемого участка;
  • какие компоненты должны быть отключены или изолированы;
  • в какой точке установлен манометр и соответствует ли его диапазон измеряемому давлению;
  • кто отвечает за подъем давления и наблюдение за системой;
  • каким способом будет зафиксирован результат испытания.

Испытание проводят не для того, чтобы впечатлить заказчика высоким показанием манометра. Слишком большое давление не превращает монтаж в более качественный, зато способно ускорить отказ слабого соединения или повредить узел, который не рассчитан на такие нагрузки.

Что проверяют во время гидравлического испытания

После заполнения системы и создания пробного давления осматривают весь доступный контур: соединения труб, фитинги, радиаторы, коллекторы, краны, арматуру и места подключения оборудования. Особое внимание уделяют участкам, которые позже окажутся под стяжкой или за отделкой.

Система считается выдержавшей гидростатическое испытание по СНиП 3.05.01-85, если в течение пяти минут под пробным давлением падение не превышает 0,02 МПа и при осмотре не обнаружены течи в трубах, соединениях и арматуре.

Это означает, что одного условия недостаточно. Манометр может показать приемлемое падение давления, но на соединении уже появляется влага. И наоборот: изменение показаний может быть связано с температурной стабилизацией или остаточным воздухом, а не с очевидной течью. Поэтому результат оценивают одновременно по показаниям прибора и по визуальному осмотру.

Порядок проверки выглядит так:

1. Заполнить систему испытательной средой.

2. Удалить воздух из предусмотренных для этого точек.

3. Создать давление, установленное для выбранного метода и участка.

4. Зафиксировать начальное показание манометра.

5. Выдержать систему под давлением установленное время.

6. Проверить соединения, трубы, арматуру и подключенные элементы.

7. Зафиксировать конечное показание и наличие или отсутствие течей.

8. Сбросить давление безопасным способом, если испытание завершено.

9. Оформить акт до закрытия труб отделочными материалами.

Нельзя ограничиваться осмотром только котельной. Протечка в коллекторном шкафу заметна сразу, а дефект на дальней ветке теплого пола может проявиться только после заливки стяжки, когда доступ к трубе исчезнет. Чем длиннее контур и чем больше в нем соединений, тем меньше оснований принимать работу по принципу «вроде нигде не капает».

Почему трубы нельзя закрывать до опрессовки

Скрытая прокладка делает отопление аккуратнее, но одновременно резко увеличивает цену любой ошибки. Пока труба открыта, замена фитинга занимает ограниченное время и не требует вскрытия напольного покрытия. После заливки стяжки подрядчик получает уже другую задачу: найти участок, определить место дефекта, демонтировать покрытие и бетонный слой, устранить причину, высушить основание и восстановить отделку.

Поэтому опрессовку выполняют до того, как трубы закрывают:

  • цементной или наливной стяжкой;
  • штукатуркой;
  • декоративными панелями;
  • фальшстенами;
  • встроенной мебелью;
  • другими слоями, препятствующими визуальному контролю.

Акт опрессовки должен появиться до скрытия работ, а не после первой аварии. В нем фиксируют параметры испытания и состояние системы на момент проверки. Если после этого в контур внесли изменения, старый документ уже не подтверждает герметичность нового участка.

Отдельно стоит сделать фото скрываемых трасс с привязкой к стенам и проемам. Это не заменяет испытание, но помогает впоследствии понять, где проходят трубы, и не попасть в них при монтаже перегородок, дверей, сантехники или креплении мебели. Стоимость нескольких снимков несопоставима с расходами на поиск неизвестной трассы после завершения ремонта.

Типовые ошибки, которые увеличивают смету

Начинать работы до закрытия окон и кровли

Так подрядчик выигрывает несколько дней в календаре, но заказчик получает риск замерзания воды и повреждения оборудования. Если объект не готов к поддержанию плюсовой температуры, гидравлическое испытание откладывают или выбирают другой метод с учетом требований безопасности.

Испытывать всю систему вместе с котлом

Теплогенератор и расширительный сосуд должны быть отключены, если давление испытания превышает допустимое для этих компонентов. Подключение всей котельной «для удобства» часто оказывается удобством только до момента срабатывания клапана или повреждения узла.

Закрывать трубы сразу после укладки

Это типичный способ сэкономить время на бумаге и потерять деньги на практике. Отделка до испытания скрывает дефекты, а не устраняет их.

Подменять нормативный расчет универсальным числом

В одном доме рабочее давление и состав оборудования позволяют применять один режим проверки, в другом потребуется иная схема. Давление 2,0–2,5 атм часто встречается в частных системах, но оно не освобождает от анализа технической документации и требований к конкретному контуру.

Не удалять воздух перед контролем

Воздух сжимается, вода — практически нет. Если в системе остались воздушные карманы, показания могут меняться, а результат проверки будет сложнее интерпретировать. Сначала из контура удаляют воздух, затем оценивают стабильность давления.

Не оформлять результат

Устная фраза о том, что систему «проверили», не содержит ни значения давления, ни времени выдержки, ни перечня проверенных участков. Для инженерной системы это слишком дорогой уровень доказательности — примерно как принять поставку труб по цвету упаковки.

Финальный контроль перед стяжкой и отделкой

Перед тем как закрыть трубопроводы, пройдите по системе не глазами, а по документам и фактической схеме. На этом этапе полезно сверить:

  • все ли контуры подключены;
  • совпадает ли фактическая трасса с планом;
  • доступны ли коллекторы, краны и соединения;
  • установлены ли точки заполнения, слива и удаления воздуха;
  • отключены ли на время испытания элементы, которые нельзя подвергать выбранному давлению;
  • выдержано ли давление в течение установленного времени;
  • не превысило ли падение 0,02 МПа за пять минут при гидростатическом испытании;
  • отсутствуют ли течи на соединениях, трубах и арматуре;
  • оформлен ли акт опрессовки;
  • не внесены ли после испытания изменения, которые требуют повторной проверки.

Если после испытаний добавили радиатор, перенесли коллектор или заменили соединение, проверяют не только новый фитинг. Изменение затрагивает участок системы, и его нужно снова испытать до скрытия в конструкции.

Монтаж системы отопления — это не доставка котла, укладка труб и фотография готовой котельной. Реально законченной систему делает последовательность: закрытый тепловой контур, доступ к соединениям, корректно выбранное испытательное давление, проверка до отделки и документированная герметичность. Все остальное — включая рекламные обещания о запасе прочности и рассказы о том, что «так делают на каждом объекте», — не заменяет манометр и пять минут выдержки.

Финансовый вердикт простой: экономить нужно на лишних соединениях, непродуманных закупках и ненужной рекламной наценке, но не на опрессовке. Стоимость проверки несопоставима с ремонтом стяжки, пола и отделки после скрытой протечки.ંગ્રેસ

Частые вопросы

Когда можно начинать монтаж отопления в частном доме?
До начала монтажа дом должен быть защищен от осадков и сквозного промерзания: окна установлены, проемы закрыты, а кровля завершена. Также должны быть подготовлены основания, проходы коммуникаций и места установки оборудования.
Когда нужно проводить опрессовку системы отопления?
Опрессовку выполняют после монтажа и подключения проверяемого контура, но до его закрытия стяжкой, штукатуркой, декоративными панелями или другими отделочными слоями. Если после испытания в систему внесли изменения, измененный участок проверяют повторно.
Какое падение давления допустимо при гидравлическом испытании отопления?
По приведенному в статье критерию за пять минут выдержки падение давления не должно превышать 0,02 МПа, или 0,2 кгс/см². Одновременно при осмотре не должно быть течей в трубах, соединениях и арматуре.
Какое давление нужно устанавливать при опрессовке отопления?
Пробное давление принимают с учетом рабочего давления системы и технической документации оборудования; в нормативных требованиях, приведенных в статье, указано значение 1,5 рабочего давления, но не ниже 0,2 МПа в нижней точке системы. Для полностью смонтированного частного контура часто используют около 2,0–2,5 атм, однако это не универсальное значение.
Можно ли проводить опрессовку отопления вместе с котлом?
Если испытательное давление выше допустимого для котла, расширительного сосуда или другого подключенного оборудования, эти компоненты отключают от проверяемого контура либо испытывают систему отдельными участками. Перед проверкой определяют рабочее и пробное давление для конкретного участка.
